TOPICS

情報通信工事

防災行政無線設備移設

会社近隣の防災行政無線子局の移設が終了しました。

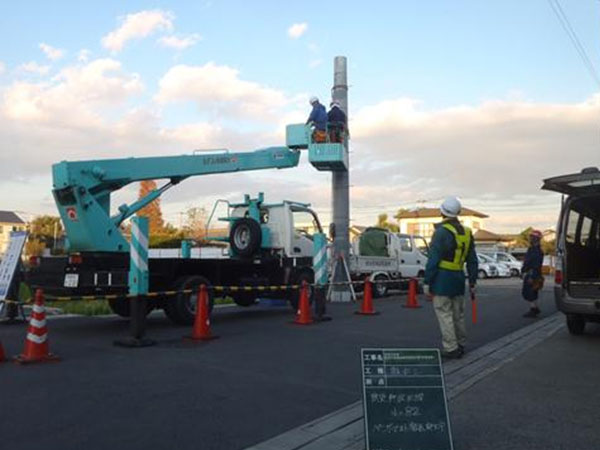

①作業前の安全教育と工事打ち合わせです。
工法が3パターンのため綿密な打ち合わせを行います。

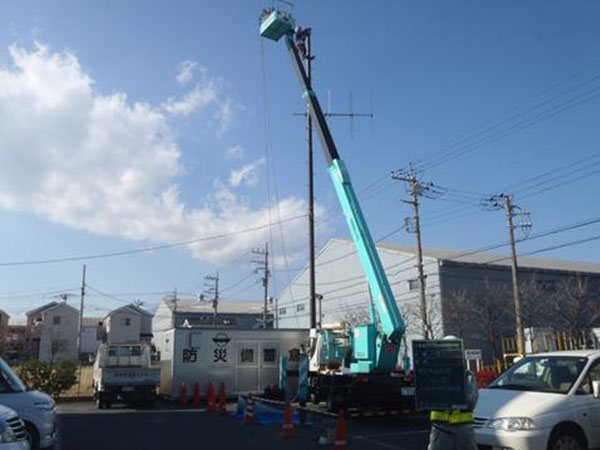

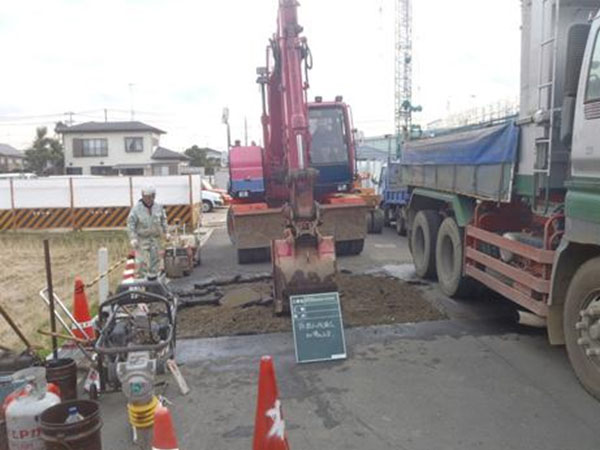

②1箇所めの解体です。
作業車で装柱設備を撤去しています。

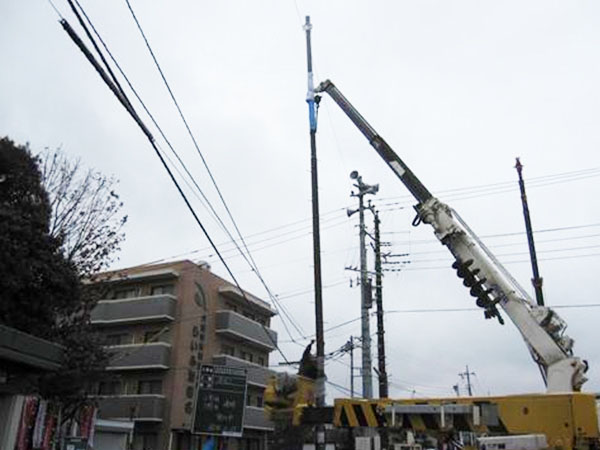

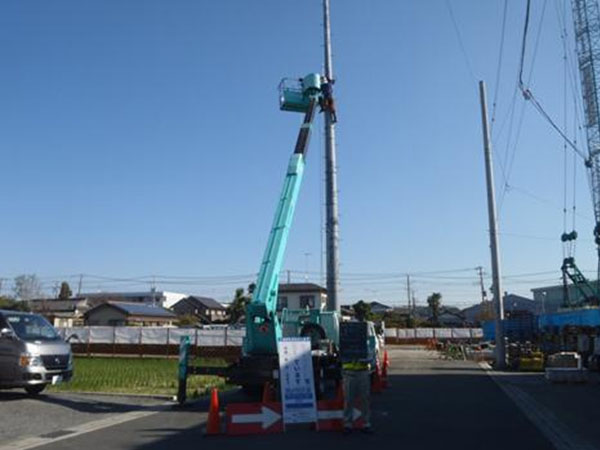

③パンザマストの切断解体です。
立地条件を考慮して約2m毎に切断解体しています

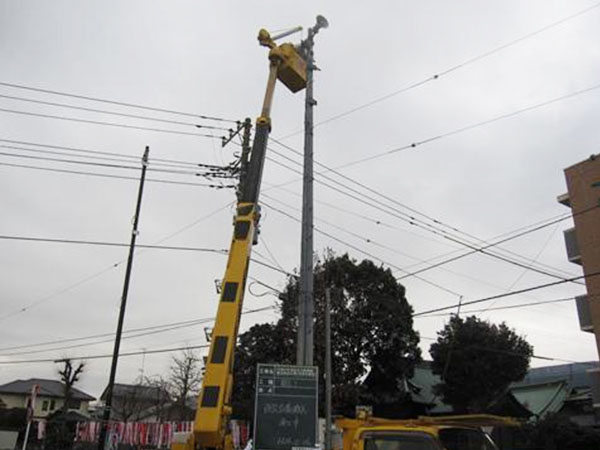

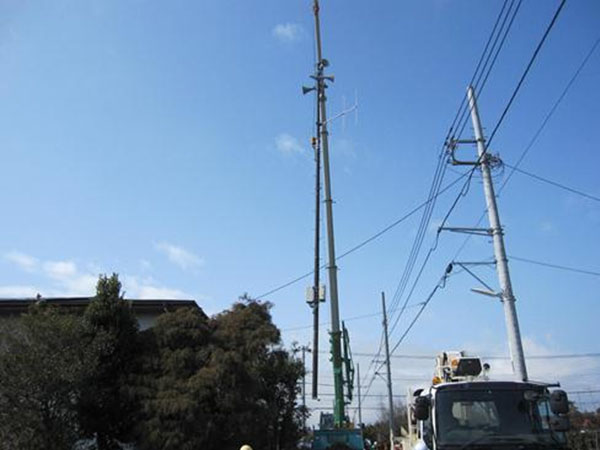

④移設先のマストへ装柱しています。
作業車と柱上作業員の連携作業でスピーカーを取付ています

⑤撤去したパンザマスト跡の舗装撤去です。
道路に立っていたため、舗装のやり替えが発生します

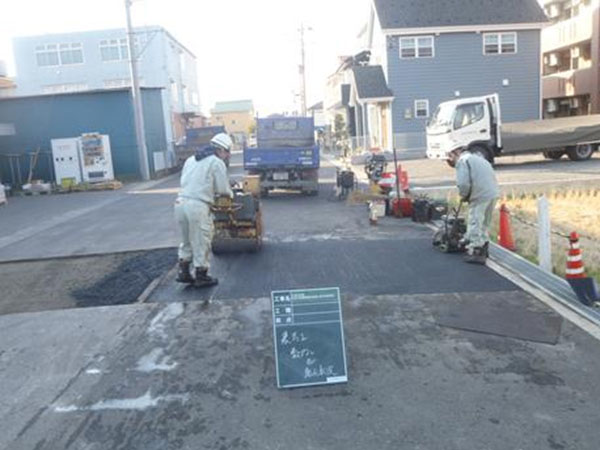

⑥舗装復旧です
仮舗装の後、養生期間をおいてから本復旧です。

⑦2箇所目は駐車場の角地に建てます。
建柱車で削孔しているところです。

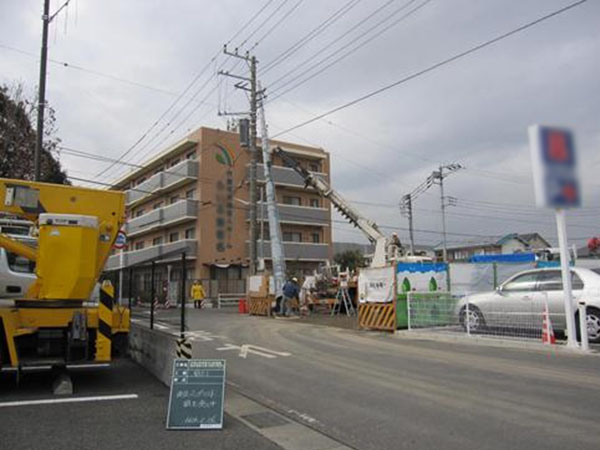

⑧建柱作業です。
写真奥に見えるパンザマスト設備を手前の新設マストに移設します。

⑨既設スピーカーの撤去です。
撤去した設備を右奥の新設マストに移設します。

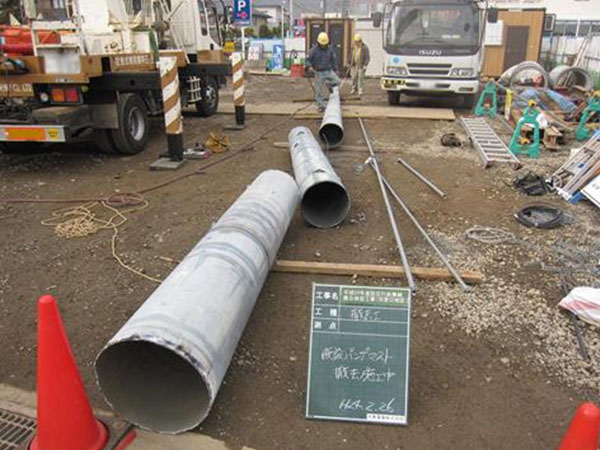

⑩パンザマスト解体中です。
この現場は根元から切断して一体で吊降します。

⑪パンザマストの切断です。
地上でガス切断しました。

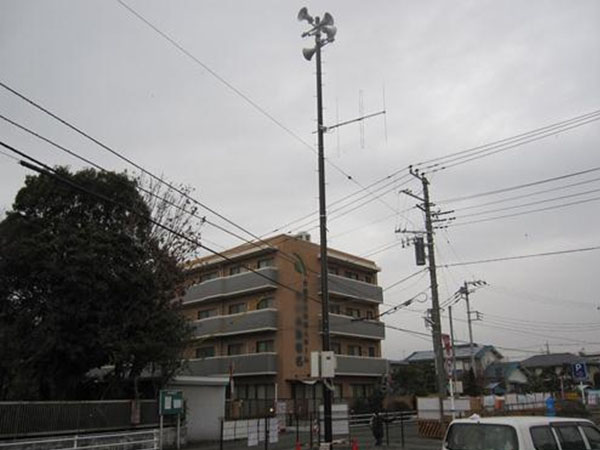

⑫移設完了です。
この現場は上空を電線に囲まれた狭隘条件下での作業でした。

⑬パンザマストの基礎撤去です。
撤去したコンクリートは産廃処理します。

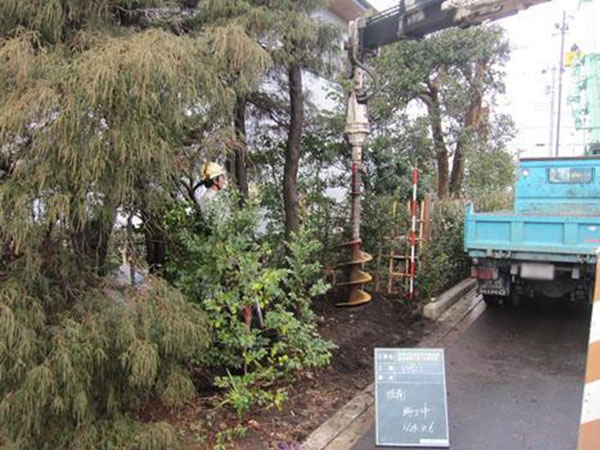

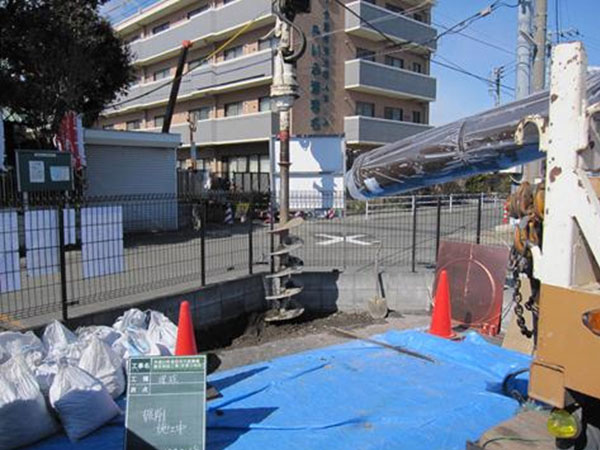

⑭3箇所目はこんな場所に建柱します。
植木の隙間にオーガ削孔しています。

⑮既設設備を解体中です。
道路規制して既設設備をクレーンで吊上げる計画です。

⑯装柱設備を丸ごと移設中です。
予め施工しておいたオーガ削孔穴に据付て 1日で移設します。

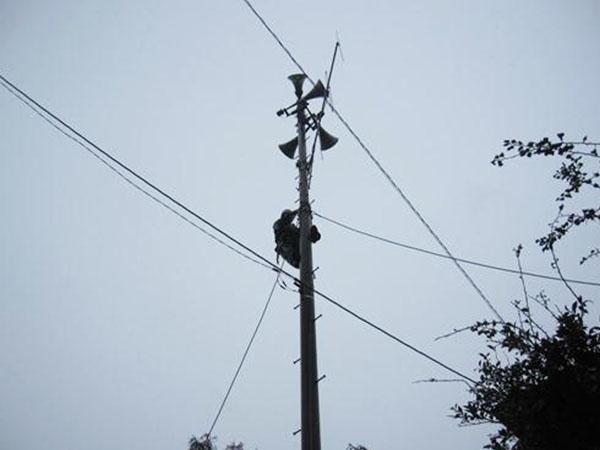

⑰仮支線取付中です。
根巻コンクリートの養生期間中は4方向に仮支線を付けておきます。

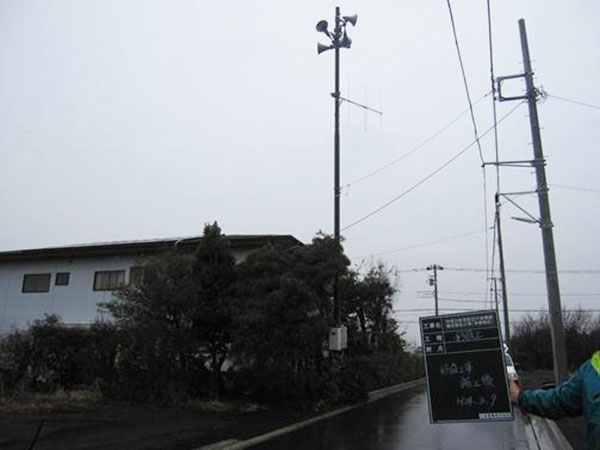

⑱完成です。
根巻コンクリートの養生終了後にマストの仮支線を撤去して完成です。
