電力工事
22kV送電線撤去工事
22kV送電線撤去工事(架空線・鉄塔・基礎・杭)

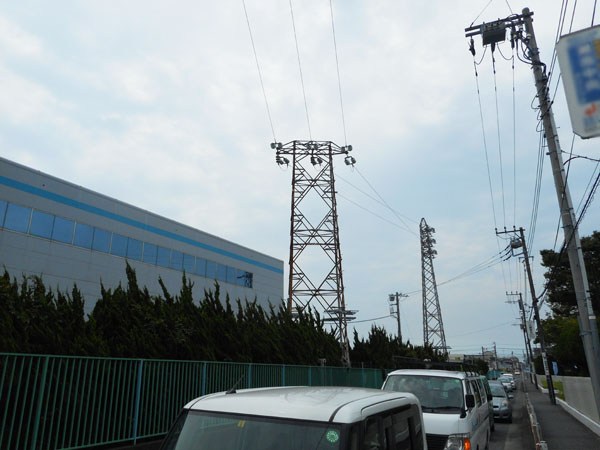

①鉄塔・電線の撤去前です。
(送電廃止となった線路を撤去します。)

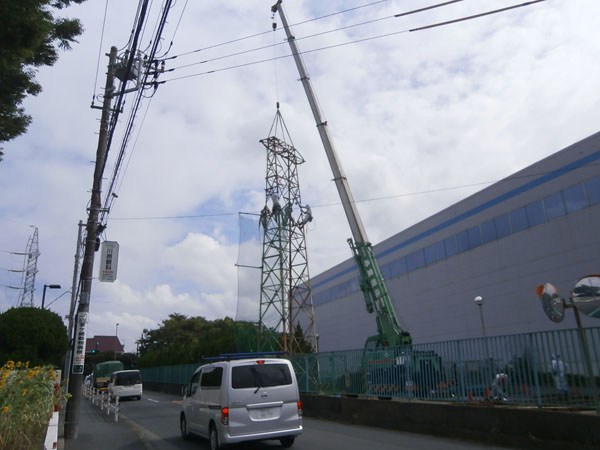

②電線の撤去作業中です。
(交通量の多い道路ですが、車線規制を行い電線を撤去します。)
③電線の撤去後、鉄塔を撤去します。
(道路に近接している為、落下防護ネットを設置して作業を行います。)

④鉄塔基礎を撤去します。
(躯体部の基礎コンクリートはCRC工法で撤去します。)

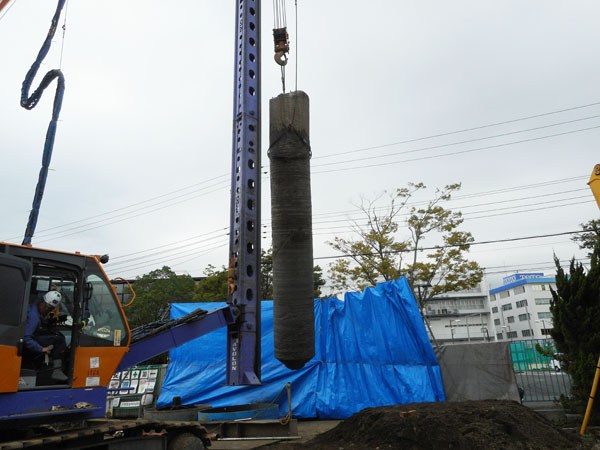

⑤躯体部の撤去後、場所打ち杭4本を撤去します。
(場所打ち杭は、フライヤー工法で全撤去します。)

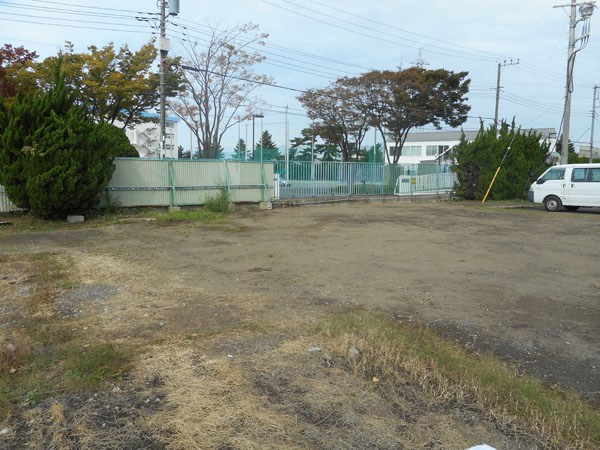

⑥撤去完了後です。
(鉄塔があったのが分からない程、綺麗に撤去・整地しました。)
